Дайджест строительства: 1 сентября 2021 года

0 6 912

Дайджест строительства: 1 сентября 2021 года

Отчет о выполнении работ на объектах.

Москва

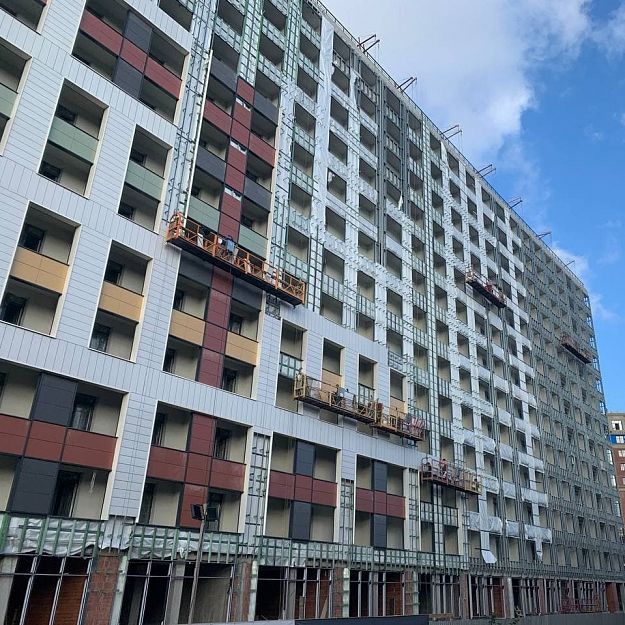

ЖК «АквилонPARK»

Общая готовность — 80%.

Монолитные работы, кладка наружных стен и внутренних перегородок, 1-14-й этаж — 100%; Секция 1: устройство кровли — 100%, фасады: утепление — 95%, штукатурка — 80%, облицовка керамогранитом — 70%, монтаж окон — 99%, балконных витражей — 50%, монтаж стояков: отопления — 100%, канализации — 100%, водоснабжения — 90%, прокладка сетей электроснабжения, 2-13-й этаж — 70%, устройство системы отопления в квартирах, 2-13-й этажи — 70%, отделка помещений, 3-13 этажи — 45%, монтаж лифтов — 90%.

Секция 2: устройство кровли — 100%, фасады: утепление — 95%, штукатурка — 80%, облицовка керамогранитом — 50%, монтаж окон — 99%, балконных витражей — 30%, монтаж стояков отопления, водоснабжения и канализации — 100%, прокладка сетей электроснабжения, 2-13-й этаж — 70%, устройство системы отопления в квартирах, 2-13-й этажи — 70%, отделка помещений, 2-13 этажи — 50%, монтаж лифтов — 80%.

Секция 3: устройство кровли — 95%, фасады: утепление — 95%, штукатурка — 40%, облицовка керамогранитом — 40%, монтаж окон — 98%, балконных витражей — 30%, монтаж стояков: отопления — 100%, водоснабжения и канализации — 100%, устройство системы отопления в квартирах, 2-13-й этажи — 60%, отделка помещений, 2-13 этажи — 10%, монтаж лифтов — 90%.

Секция 4: устройство кровли — 100%, фасады: утепление — 90%, штукатурка — 60%, облицовка керамогранитом — 30%, монтаж окон — 95%, балконных витражей — 40%, монтаж стояков отопления — 100%, водоснабжения и канализации — 90%, отделка помещений, 2-13 этажи — 10%, монтаж лифтов — 90%.

Секция 5: устройство кровли — 100%, фасады: утепление — 90%, штукатурка — 70%, облицовка керамогранитом — 60%, монтаж окон — 90%, балконных витражей — 40%, монтаж стояков отопления — 100%, водоснабжения и канализации — 90%.

Секции 6: устройство кровли — 100%, фасады: утепление — 95%, штукатурка — 95%, облицовка керамогранитом — 60%, монтаж окон — 95%, балконных витражей — 60%, монтаж стояков отопления, водоснабжения и канализации — 100%, прокладка сетей электроснабжения, 3-7-й этаж — 50%, отделка помещений 3-5 этаж — 40%, монтаж лифтов — 90%.

Секции 7: устройство кровли — 100%, фасады: утепление — 85%, штукатурка — 85%, облицовка керамогранитом — 60%, монтаж окон — 90%, балконных витражей — 60%, монтаж стояков отопления, водоснабжения и канализации — 100%, прокладка сетей электроснабжения, 3-14-й этаж — 40%, устройство системы отопления в квартирах, 3-14-й этажи — 40%, отделка помещений 3-14-й этаж — 40%, монтаж лифтов — 90%.

Секции 8: устройство кровли — 95%, фасады: утепление — 95%, штукатурка — 90%, облицовка керамогранитом — 40%, монтаж окон — 95%, монтаж стояков отопления, водоснабжения и канализации — 100%.

Секция 9: устройство кровли — 95%, фасады: утепление — 95%, штукатурка — 95%, облицовка керамогранитом — 50%, монтаж окон — 95%, монтаж стояков отопления, водоснабжения и канализации — 100%, прокладка сетей электроснабжения, 2-14-й этаж — 40%, устройство системы отопления в квартирах, 3-14-й этажи — 70%, отделка помещений 3-14-й этаж — 25%.

Секция 10: устройство кровли — 100%, фасады: утепление — 100%, штукатурка — 90%, облицовка керамогранитом — 70%, монтаж окон — 95%, монтаж стояков отопления, водоснабжения и канализации — 100%, прокладка сетей электроснабжения, 2-14-й этаж — 40%, устройство системы отопления в квартирах, 3-14-й этажи — 70%, отделка помещений 3-14-й этаж — 25%, монтаж лифтов — 5%.

Подземный паркинг: Бетонирование стен и колонн: паркинг Северо-Восток — 100%, паркинг Юго-Запад — 100%; Бетонирование покрытия: паркинг Северо-Восток — 100%, паркинг Юго-Запад — 100%; Котельная: Монолитные работы, монтаж и обвязка котлов — 100%; Наружные сети ливневой и хозбытовой канализации — 70%.

ЖК «Аквилон Митино»

Общая готовность — 35%.

Корпус 16 Устройство монолитных конструкций 23-го этажа — 50%; Кладка наружных стен 15-го этажа — 30%; Кладка внутренних стен 13-го этажа — 20%; Устройство перегородок 3-го этажа — 10%.

Корпус 16.1 Кладка наружных стен 19-го этажа — 30%; Кладка внутренних стен 12-го этажа — 10%; Устройство перегородок 4-го этажа — 10%.

Корпус 17 Кладка стен из кирпича подземного этажа — 40%; Кладка наружных стен 15-го этажа —10%; Кладка внутренних стен 7-го этажа — 20%; Устройство перегородок 4-го этажа — 30%.

Корпус 18 Устройство свайного поля — 88%; Армирование стен 7-го этажа, 1-й секции — 10%; Устройство монолитных конструкций 5-го этажа, 2-й секции — 40%;

ЖК «Аквилон BESIDE»

Общая готовность — 20%.

Корпус 1 Устройство монолитных конструкций 7-го этажа, 1-й секции — 20%; Армирование стен 1-го этажа, 2-й секции — 50%.

Корпус 2 Устройство монолитных конструкций 14-го этажа, 2-й секции — 36%; Устройство монолитных конструкций 7-го этажа, 1-й секции — 20%.

Паркинг Устройство фундаментной плиты, монолитных стен подземного этажа, плиты покрытия, вертикальной гидроизоляции — 100%.

Санкт-Петербург

ЖК «All Inclusive»

1-я очередь, общая готовность — 99%.

Общестроительные работы завершены. Получено заключение о соответствии объекта проекту. Ведется оформление документов по вводу в эксплуатацию.

2 очередь, общая готовность — 86%.

Корпус 3 Устройство кровли — 90%; Устройство фасадов — 15%; Монтаж систем: вентиляции — 85%, водоснабжения и канализации — 75%, электроснабжения — 95%, внутренняя отделка — 45%.

ЖК «Promenade»

Общая готовность: жилые корпуса — 71%, апартаменты — 45%.

Корпус 2 Устройство кровли — 99%; Фасад: штукатурка — 15%; Установка окон — 95%; Внутренние инженерные системы — 85%; Наружные инженерные сети — 50%; Предчистовая отделка — 80%; Установка дверей — 70%; Наружные сети — 70%.

Корпус 3 Фасад: штукатурка — 10%; Установка окон — 98%; Внутренние инженерные системы — 95%; Наружные инженерные сети — 50%; Предчистовая отделка — 90%; Установка дверей — 85%; Наружные сети — 70%.

Корпус 4 Наружная кладка стен и внутренние перегородки — 90%; Внутренние инженерные системы — 40%; Наружные сети — 20%.

Корпус 4А Устройство кровли — 98%; Внутренние инженерные системы — 60%; Наружные сети — 20%.

Корпус 5 Внутренние инженерные системы — 85%; Отделка специальных помещений — 90%; Предчистовая отделка — 98%; Установка дверей — 80%; Наружные сети — 50%.

Корпус 6 Фасад: штукатурка — 15%; Устройство кровли — 99%; Установка окон — 98%; Внутренние инженерные системы — 65%; Предчистовая отделка — 70%; Установка дверей — 50%; Полы в паркинге — 70%; Наружные сети — 70%.

Корпус 6А Фасад: штукатурка — 15%; Установка окон — 98%; Внутренние инженерные системы — 65%; Предчистовая отделка — 60%; Установка дверей — 20%; Полы в паркинге — 70%; Наружные сети — 70%.

ЖК «FoRest Аквилон»

1-я очередь. Общая готовность — 75%.

Корпус 1А Устройство мокрого фасада — 85%; Устройство ЛСТК — 95%; Облицовка керамогранитом — 40% Монтаж систем: вентиляции — 90%, электроснабжения — 60%, отопления — 85%, водопровода и канализации — 95%; Штукатурка стен — 80%; Стяжка полов — 80%.

Корпус 1Б Устройство мокрого фасада — 85%; Устройство ЛСТК — 95%; Облицовка керамогранитом — 45% Монтаж систем: вентиляции — 90%, электроснабжения — 60%, отопления — 85%, водопровода и канализации — 60%; Штукатурка стен — 80%; Стяжка пола — 80%.

2 очередь. Общая готовность — 35%;

Корпус 1В Устройство стен и перекрытий 100%; Наружная кладка стен — 40%; Устройство внутренних перегородок — 35%.

Корпус 1Г Устройство стен и перекрытий — 100% Наружная кладка стен — 30%; Устройство внутренних перегородок — 20%.

Корпус 2 Устройство стен и перекрытий: 3-го этажа — 60%.

Паркинг

Корпус 1Ж Устройство свай — 100%; Устройство фундамента — 100%.

ЖК «Аквилон SKY»

Общая готовность — 55%.

Корпус 1 Устройство кровли — 90%; Устройство фасадных стен — 98%; Устройство фасада — 55%; Устройство внутренних стен и перегородок — 99%; Монтаж окон — 99%; Монтаж систем: отопления — 80%, водопровода и канализации — 45%, электроснабжения — 30%, вентиляции — 80%; Внутренняя отделка — 70%;

Корпус 2 Устройство кровли — 98%; Устройство фасадных стен — 96%; Устройство фасада — 40%; Устройство внутренних стен и перегородок — 97%; Монтаж окон — 91%; Устройство систем: отопления — 80%, электроснабжения — 5%, водопровода и канализации — 90%; Внутренняя отделка — 40%;

Корпус 3 Устройство кровли — 99%; Устройство фасадных стен — 97%; Устройство внутренних стен и перегородок — 97%; Монтаж окон — 88%; Устройство систем: отопления — 85%, электроснабжения — 15%, водопровода и канализации — 45%; Внутренняя отделка — 20%.

Паркинг Перекрытие по ростверку — 50%; Устройство стен 1-го этажа — 25%.

ЖК «TESORO»

Общая готовность — 27%.

1 секция Устройство монолитных стен 8-го этажа — 5% Кирпичная кладка наружных стен 1-го этажа — 100%; Устройство внутренних перегородок 2-го этажа — 100%;

2 секция Устройство монолитных стен 6-го этажа — 50%; Кирпичная кладка наружных стен 1-го этажа — 100%; Устройство внутренних перегородок 4-го этажа — 100%;

3 секция Устройство монолитных стен 9-го этажа — 5%; Кирпичная кладка наружных стен 1-го этажа — 100%; Устройство внутренних перегородок 6-го этажа — 90%.

ЖК «Аквилон ZALIV»

Общая готовность — 14%. Возведение стен цокольного этажа: корпус 12 — 80%, корпус 13 — 100%, корпус 14 — 100%; Перекрытие цокольного этажа: корпус 12 — 80%, корпуса 13, 14 — 100%; Гидроизоляция цоколя: корпуса 12, 13 14 — 90%; Монолитные стены и перекрытия: корпус 12, 1-2-й этаж — 70%, корпуса 13 1-й этаж — 100%, 2-й этаж — 10%, корпус 14, 1-2-й этаж — 100%.

Бизнес центр Аквилон Links

Общая готовность — 42%. Монолитные работы 1-12-й этаж — 100%; Кладка наружных стен и внутренних перегородок — 100%; Работы по кровле — 15%; Монтаж окон — 30%, Внутренняя отделка специальных помещений — 5%.

Ленинградская область (Кудрово)

ЖК Аквилон Stories

Общая готовность — 9%. Разработка котлована — 100%; Погружение свай: корпус 1 — 75%, корпус 2 — 100%.

Архангельск

ЖК «iSadovaya»

Общая готовность — 100%. Подписан акт ввода объекта в эксплуатацию. Ведется передача ключей собственникам квартир.

ЖК «DVINA HOUSE»

Общая готовность — 100%; Подписан акт ввода объекта в эксплуатацию. Идет подготовка к передаче ключей собственникам квартир.

ЖК «Биография»

Общая готовность — 100%; Подписан акт ввода объекта в эксплуатацию. Идет подготовка к передаче ключей собственникам квартир.

ЖК «River Park»

Общая готовность — 32%; Погружение свай: секция 6 (паркинг) — 80%; Устройство ростверков: секция 6 (паркинг) — 40%; Монтаж фундаментных стеновых блоков: секция 1 — 100%; Кирпичная кладка стен: секция 2, 1-го этажа — 100%, секция 3, 10-го этажа — 100%; секция 4, 10-й этаж — 100%, секция 5, 4-го этажа — 25%; Устройство внутренних перегородок, секция 3, 9-й этаж — 85%, 10-й этаж — 50%, секция 4 — 100%, секция 5, 1-й этаж — 70%; Устройство кровли, секция 4 — 95%; Монтаж окон, секция 3, 2-8 этажи — 100%, 9-й этаж — 60%; Штукатурка стен, секция 4 — 100%.

ЖК «Art line1»

Общая готовность — 65%; Кирпичная кладка стен 10-го этажа — 15%; Перекрытие 9-го этажа — 65%; Устройство внутренних перегородок: 7-й этаж — 85%, 8-й этаж — 50%; Лестницы и площадки — 85%; Монтаж окон — 80%; Прокладка внутридомовых сетей: отопления — 45%, электроснабжения — 55%, водоснабжения и канализации — 35%, автоматической противопожарной системы — 50%; Конструкции паркинга — 80%.

ЖК «Art line2»

Общая готовность — 25%; Кирпичная кладка стен 2-го этажа — 40%; Перекрытие 1-го этажа — 85%; Лестницы и площадки — 5%.

ЖК «Familia»

Общая готовность — 40%; Кирпичная кладка стен: 11-го этажа — 85%; Устройство внутренних перегородок: 9-й этаж — 90%; Устройство кровли — 10%; Установка оконных блоков: 2-7-й этаж — 100%; Внутридомовые сети: теплоснабжения — 20%, электроснабжения — 15%, водоснабжения и канализации — 5%; Наружные сети водопровода и канализации — 60%.

ЖК «Next1»

Общая готовность — 75%; Кирпичная кладка стен и монтаж перекрытий — 100%; Монтаж кровли — 25%; Устройство внутренних перегородок — 95%; Установка оконных блоков — 99%; Устройство внутридомовых сетей: отопления — 60%, электроснабжения — 55%, водоснабжения и канализации — 85%; Монтаж лифтов — 30%.

ЖК «Next2»

Общая готовность — 25% Устройство ростверка — 95%; Стены подвала — 90%; Кирпичная кладка стен: 1 этажа — 80%, 2-го этажа — 20%; Монтаж перекрытий 1-го этажа — 70%.

ЖК «Искра PARK»

Общая готовность — 72%; Кирпичная кладка стен: 10-го этажа — 100%; Монтаж перекрытий: 10-го этажа — 95%; Устройство внутренних перегородок: 1-7-й этаж — 95%, 8-й этаж — 50%; Устройство кровли — 10%; Монтаж окон: 2-9-й этаж — 95%; Монтаж холодных витражей — 30%; Штукатурка стен квартир — 80%; Устройство внутридомовых систем: отопления — 70%, электроснабжения — 80%, водопровода — 70%, канализации — 80%, вентиляции — 20%, автоматической пожарной сигнализации — 60%; Прокладка сетей ливневой канализации — 75%; Прокладка наружных сетей: электроснабжения — 100%.

ЖК «Аквилон REKA»

1-я очередь Общая готовность — 31%; Корпус 1: возведение стен и перекрытий 8-го этажа — 100%, кладка наружных стен 8-го этажа — 100%, надкровельные работы — 100%; Корпус 2: возведение стен и перекрытий 8-го этажа — 100%, кладка наружных стен 1-го этажа — 10%, надкровельные работы — 95%;

2-я очередь Общая готовность — 15% Корпус 3: возведение стен 4-го этажа 80%, перекрытие 4-го этажа — 60%; Корпус 4: возведение стен 1-го этажа — 40%, перекрытие 1-го этажа — 10%;

3-я очередь Динамические испытания грунтов — 100%.

ЖК «О`Берег»

Общая готовность — 10%; Устройство котлована — 100%; Забивка свай — 85%.

Комплекс зданий пивоваренного завода А. Суркова (реставрация с приспособлением для современного использования объекта культурного наследия)

Главный корпус: Ограждение площадки — 100%; Погружение винтовых свай под удерживающие конструкции — 100%; Монтаж временных удерживающих металлоконструкций вдоль стен главного корпуса — 100%; Ведется разборка аварийных конструкций; Устройство свайного основания безалкогольного цеха — 100%; Устройство ростверка безалкогольного цеха — 100%; Монтаж фундаментных блоков стен — 35%.

Северодвинск

ЖК «Nordica»

2-я очередь Общая готовность — 90%; Кирпичная кладка стен и внутренних перегородок — 100%; Устройство кровли — 80%; Установка оконных блоков — 100%, холодных витражей — 60%, теплых витражей — 34%; Штукатурка стен — 100%; Стяжка полов: 1-я секция — 70%, 2-я секция — 50%; Монтаж внутридомовых систем: электроснабжения — 90%, отопления — 80%, водопровода и канализации — 70%, вентиляции — 60%; Монтаж лифтов — 75%; Прокладка наружных сетей — 100%.

ЖК «Clever»

1-я очередь Общая готовность — 95%; Кирпичная кладка стен и устройство внутренних перегородок — 100%; Устройство кровли — 95%; Монтаж оконных блоков — 100%, холодные витражи — 90%, теплые витражи — 70%; Прокладка внутридомовых сетей: электроснабжения — 95%, отопления — 90%, водопровода и канализации — 100%, вентиляции — 75%; Штукатурка стен — 100%; Стяжка пола — 85%; Монтаж лифтов — 95%; Прокладка наружных сетей — 100%; Благоустройство территории (по периметру здания) — 70%, дворовой территории — 25%, установка уличного освещения — 60%.

2-я очередь Общая готовность — 78%; Кирпичная кладка стен — 95%; Устройство внутренних перегородок — 90%; Устройство кровли — 35%; Монтаж оконных блоков — 65%, холодных витражей — 10%; Прокладка внутридомовых систем: отопления — 15%, электроснабжения — 20%, водопровода и канализации — 25%; Наружные сети — 95%.

ЖК «ID-Морской»

Общая готовность — 100%; Подписан акт ввода объекта в эксплуатацию. Ведется передача ключей собственникам квартир.

ЖК «WEKING»

Общая готовность — 19%; Возведение стен подвала: 1-3, 4, 6-я секции — 100%, секция 5 — 65%; Возведение стен: секция 1, 6-й этаж — 75%, секция 2, 4-й этаж — 90%, 5-й этаж — 45%, секция 3, 3-й этаж — 30%, секция 4, 3-й этаж — 90%, секция 5, 1-й этаж — 45%, 2-й этаж — 5%, секция 6, 2-й этаж — 60%; Устройство внутренних перегородок: секция 1, 1-3-й этаж — 75%, секция 2, 1-2-й этаж — 100%.

ЖК «МОРЕПАРК»

1-я очередь Общая готовность — 15%; Устройство ростверка — 100%; Возведение стен подвала — 100%; Кирпичная кладка стен 1-го этажа — 70%.

2-я очередь Общая готовность — 2% Ограждение площадки — 100%; Динамические испытания свай — 100%.


Похожие новости

Последние новости
